29/05/2017 - Novo prédio da APM: confira o andamento da obra

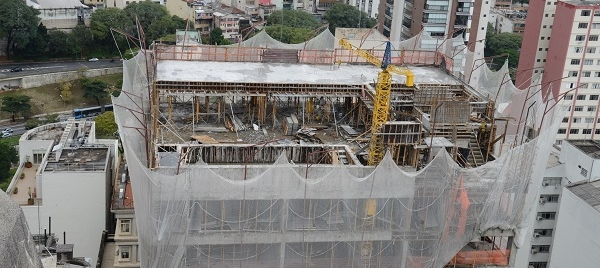

A estrutura de concretagem até o 20º andar do novo prédio da APM foi concluída em 29 de abril. Além disso, as instalações de eletrocalhas - que dão suporte à passagem de fios e cabos elétricos - foram instaladas até o 13º pavimento; as instalações elétricas de distribuição até o 11º; e as de hidráulicas de prumadas, até o 9º.
“A previsão para o mês de abril era de termos 33,56% da obra executada, mas antecipamos 40,56% do serviço”, comemora a engenheira da TRS, Catia C. Silva. O relatório mensal de prestação de contas, elaborado pela construtora Sinco, analisado pela TRS Engenharia e encaminhado pela Contabilidade da APM, foi apresentado em reunião de diretoria da Associação Paulista de Medicina no dia 27 de maio.
Já em maio, foi iniciada a instalação de guarda-corpo nas escadas e gradil de proteção na área externa dos apartamentos; e a concretagem da casa de máquinas - cômodo do prédio para a colocação da máquina de tração e outros componentes da instalação dos elevadores – até o 22º andar.
Até junho, está projetada a finalização da estrutura de cobertura da caixa d’água no 23º pavimento; chapisco (camada de acabamento), instalações hidráulicas de prumada, contrapiso nas áreas secas e alvenaria de elevação até o 20º andar, além da continuidade do revestimento interno de gesso liso, divisórias internas das unidades dos apartamentos e instalações hidráulicas de distribuição. Com isso, a construtora prevê a execução de 53,55% da construção.
Balanço financeiro
Em abril, o saldo em conta corrente era de R$ 434.237,06. O aporte financeiro realizado pela APM até o quinto dia útil foi de R$ 2.400.000,00, com uma receita gerada no período de R$ 800,81. As despesas incorridas atingiram R$ 1.971.228,03. O resultado no último dia do mês foi de R$ 867.541,64.
Os valores do contrato têm como base o reajuste de cálculo do Índice Nacional de Custo da Construção (INCC - DI). O total de obra em abril ficou em R$ 32.411.195,46, com uma variação de R$ 8,29%.
“O cronograma da obra está rigorosamente dentro daquilo que havíamos previsto, aliás, está bem adiantado. Ademais, temos a sorte de o índice variável da construção civil ficar abaixo do IGP-M (13,30%) e do IPCA (10,62%). Assim, temos um superávit financeiro que nos dá tranquilidade para continuarmos com a obra”, ressalta o presidente da APM, Florisval Meinão.
Fotos: Osmar Bustos
